Issue Editor で課題を階層表示しよう

Share on FacebookShare on Google+Tweet about this on TwitterShare on LinkedIn

Author

廣田 隆之Takayuki Hirota

廣田 隆之

こんにちは!
リックソフトの廣田です。
連日、暑くなってきましたね。先日は自宅のエアコンで外気温を計測したところ、「37℃」となっており驚愕しました。

サブタスクを階層表示したい

リックソフトがよく頂く質問のうち、「課題ナビゲーター(検索結果画面)でサブタスクを親の課題と並べて表示したい」というものがあります。いちおう、要約の先頭に親の課題キーが表示されるので判別はできるのですが、お世辞にもわかりやすい表示とは言いがたいです。

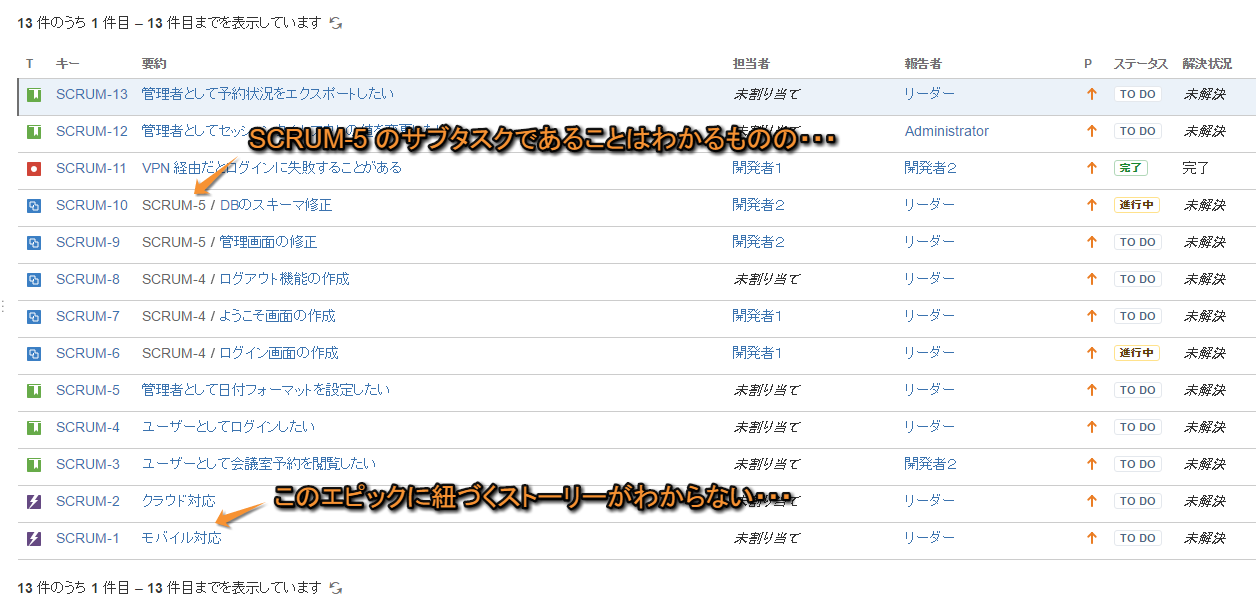

エピックとストーリーの関係も同様で、一目でエピックとストーリーの関係を把握するのは困難です。

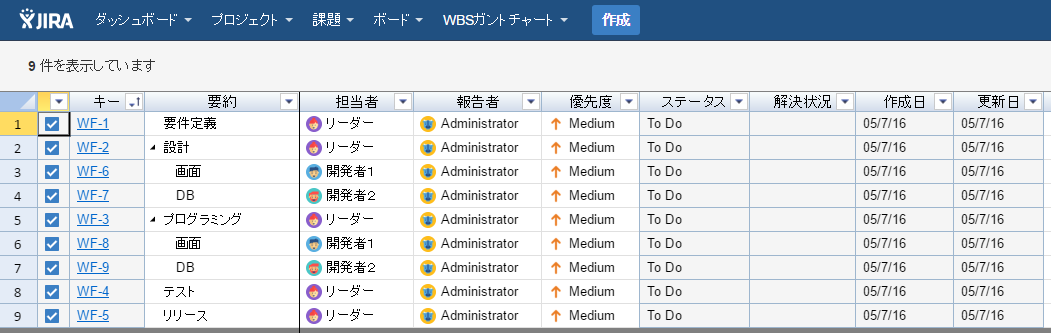

colums-settings

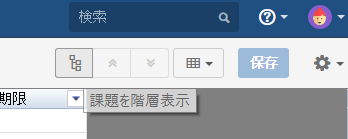

こういうときは、習いある「編集」ボタンから Issue Editor を起動してみましょう。
起動直後はフラットな表示なので、まずは表示件数で全件表示に切り替えたあと、階層表示のボタンを押します。

ここで、なぜ全件表示にする必要があるのか?について、少しだけ説明を補足します。Issue Editor は画面に表示されている課題を並び替えて階層表示を作ります。例えば、エピックとサブタスクだけが存在し、ストーリーが画面に表示されていない場合は階層表示を行いません。そのため、できるだけ正確な階層構造を表現できるよう、いったん全件表示への切り替えを要求する仕様としています。

colums-settings

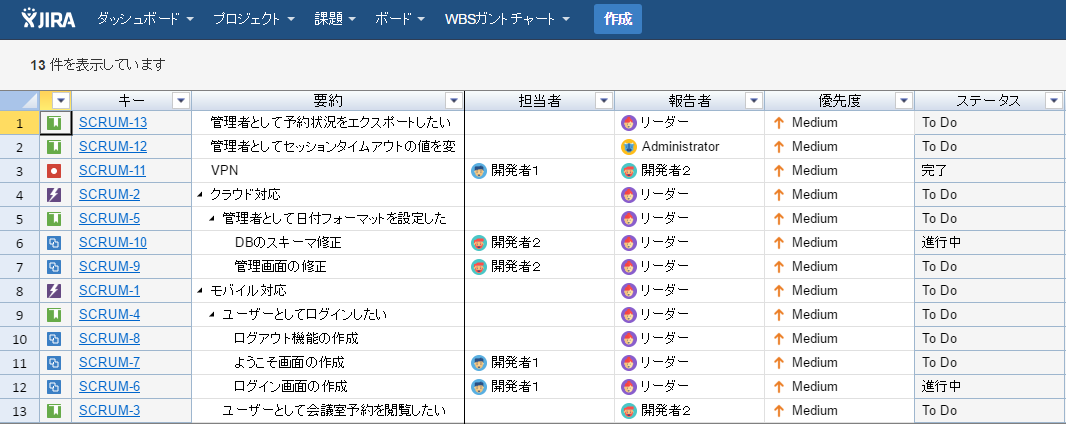

すると、エピック、ストーリー、サブタスクがきれいに階層表示されます。

colums-settings

WBS ガントチャートとの互換性

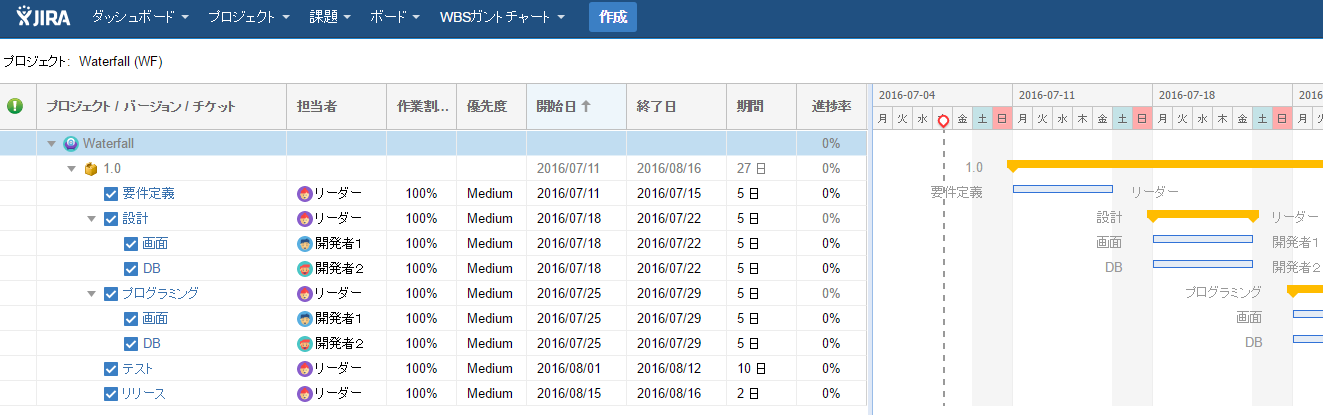

例えばこのようなガントチャートがあるとして・・・

colums-settings

Issue Editor で階層表示するとこうなります。

colums-settings

使ってみよう!

JIRA の課題ナビゲーターでは実現できなかった、エピック>ストーリー>サブタスクの階層表示はなかなか便利な機能だと思います。
ぜひ、皆さんの業務にお役立てください。

それでは、またお会いしましょう。
